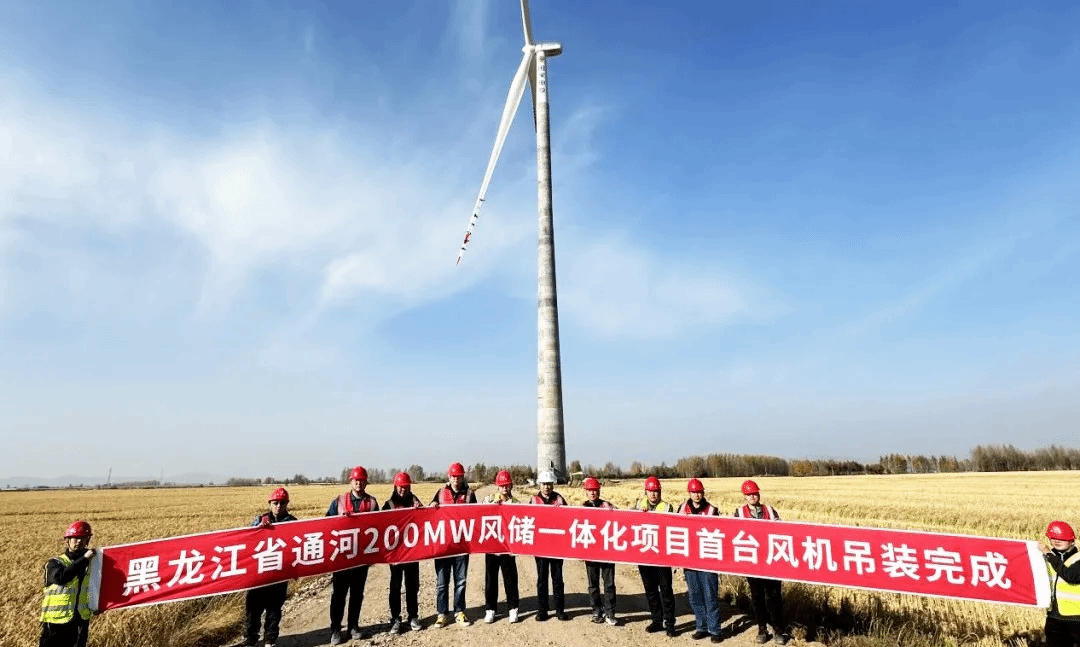

在黑龙江通河县,,, ,由山西建投装置集团承建的200MW风储一体化项目正在加速推进。。。作为国家“双碳”重点工程,,, ,项目将装置36台6MW风机,,, ,配套尊龙凯时220kV升压站和20MW/40MWh储能电站,,, ,建成后不但有助于优化外地新能源结构,,, ,还将在缔作育业、改善民生方面助力县域经济高质量生长。。。

战严寒抢工期 破局施工逆境

面临通河县冬季-40℃极端低温顺半年冻土期的双重挑战,,, ,项目团队构建全流程手艺解决计划。。。在勘探环节,,, ,接纳动态分组作业模式,,, ,通过职员轮换、装备保温与交织校验相连系的方法,,, ,实现风机坐标精准控制,,, ,有用解决雪地勘探误差难题。。。施工阶段应用“质料改性—恒温养护”的混凝土综合防护系统,,, ,通过添加防冻剂优化配合比、使用篷布一连保温等步伐,,, ,攻克严寒情形下混凝土强度达标的手艺瓶颈。。。实验发电装备全系统耐寒升级,,, ,重点刷新传动系统加热模?椤⒖刂葡低潮N滦阅芗按⒛芟低橙戎卫砑苹 ,确保极端条件下的稳固运行。。。通过涵盖勘探、施工、装备三大维度的完整手艺系统,,, ,混凝土质量及格率100%,,, ,装备可使用率达95%,,, ,工期较通例缩短10%。。。

手艺攻坚赋能 包管工程品质

在地埋线路施工中,,, ,针对黑土层珍贵易损的特点,,, ,以及水稻田区域地下水位高、土质松软带来的施工危害,,, ,项目团队接纳定向钻工艺系统。。。通过导向仪精准控制钻孔轨迹,,, ,阻止重复开挖对土壤的扰动;;设置具有护壁固孔功效的专用泥浆,,, ,有用避免塌孔事故;;实验分级扩孔工艺,,, ,先导孔定位后逐步扩大孔径,,, ,最终拖入;;ぬ坠芡瓿煞笊瑁 ,与古板开挖方法相比,,, ,施工占地面积镌汰80%,,, ,电缆敷设效率提升3倍,,, ,同时降低施工本钱约10%,,, ,既最大限度;;ち苏涔蟮暮谕磷试矗 ,又战胜了松软地质条件下的施工清静隐患。。。

尊龙凯时人生就是搏·(中国区)官方网站

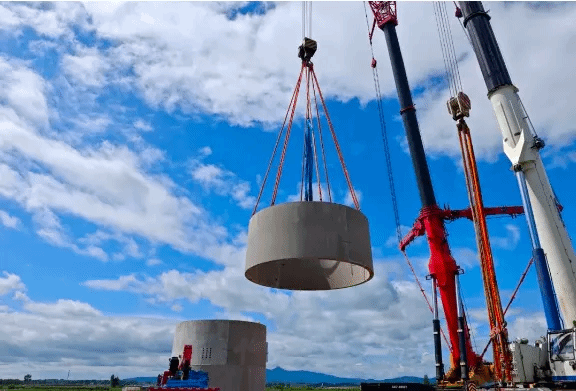

在首台空腔式风机基础浇筑施工中,,, ,项目团队实验“双精度”控制手艺系统。。。针对古板模板装置周期长、精度差的痛点,,, ,应用模?榛帜0逑低常 ,通过标准化毗连构件和单位化吊装工艺,,, ,显著提升模板拼装效率;;针对锚索孔道施工精度要求高的特点,,, ,集成应用三维激光扫描实时监测手艺,,, ,配合液压微调系统和预埋导向管定位装置,,, ,形成扫描、反响、调理的闭环控制流程,,, ,大幅提高孔道笔直度精度,,, ,最终实现混凝土一次性浇筑成型,,, ,为后续风机装置提供了精准的基础定位基准。。。

在5.56MW风机吊装工程中,,, ,针对超160米高空吊装作业危害,,, ,项目团队应用智能定位与调平系统,,, ,通过激光水平仪实时监测塔筒水平度,,, ,配合塔筒调平垫片,,, ,确保装置精度控制在3毫米以内。。。面临超长叶片风振挑战,,, ,团队应用动态配平工艺,,, ,通过专用夹具系统控制叶片摆动,,, ,连系配重优化算法提升吊装稳固性。。。该工艺使98米叶片装置效率提升20%,,, ,螺栓一次性穿合率达100%。。。

现在项目希望顺遂,,, ,升压站已具备带电条件,,, ,风场蹊径所有意会,,, ,基础浇筑完成33台,,, ,风机吊装完成21台,,, ,集电线路施工进度达95%。。。项目投运后,,, ,预计年上网电量约5.73亿千瓦时,,, ,与一律规模燃煤电厂相比,,, ,每年可节约标准煤约17.7万吨,,, ,镌汰二氧化碳排放约50.26万吨,,, ,同时,,, ,项目配套的储能系统将有用平抑风电着力波动,,, ,提升电网消纳能力,,, ,优化能源结构,,, ,为区域情形改善和落实“双碳”目的提供有力支持。。。
