克日,,,,山西建投六建集团汾酒2030技改项目百余名尊龙凯时者坚守岗位,,,,奋力冲刺6号酿酒车间东三跨6954口发酵地缸埋置事情。。
6号酿酒车间是六建集团承建的单体之一,,,,也是厂区内首个封顶的酿酒车间。。面临多变的天气和主要的工期,,,,项目部以“保质量、抢工期、控本钱”为行动准则,,,,科学制订施工妄想,,,,细化剖析使命目的,,,,接纳“分区同步作业+交织流水施工”模式,,,,将发酵室东三跨区域划分为6个作业单位,,,,每个单位配备4至5名工人,,,,调配4台挖掘机、5台装载机,,,,同步开展地基整理、胶土壤回填、地缸定位放线及摆放等工序,,,,最大限度压缩工序衔接时间,,,,包管日均地缸埋设量稳固在300余口。。

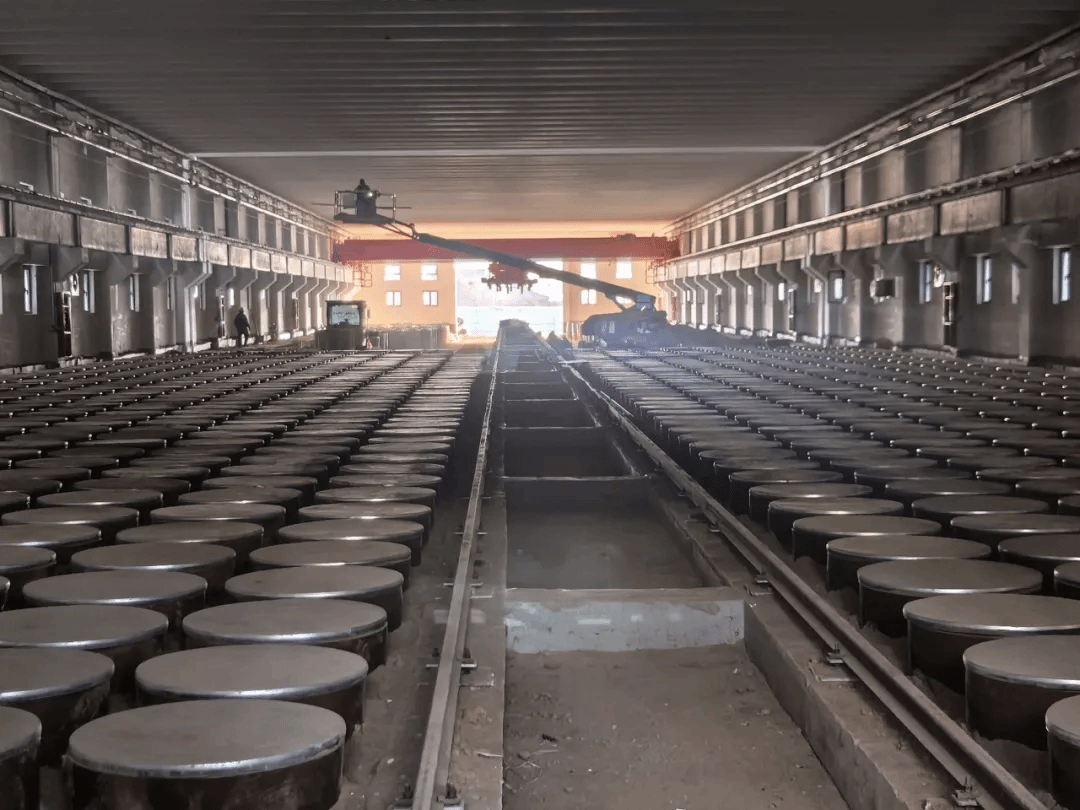

地下酒缸埋设是车间的焦点工序,,,,酒缸进场后,,,,手艺职员连忙对外径、容积举行实测,,,,并周全排查裂纹,,,,严酷把关质量。。埋设前,,,,施工职员精准校准胶土壤标高并压实基座,,,,弹线定位,,,,确保零误差。。埋缸历程中,,,,作业职员战胜低温影响,,,,严酷控制间距与排列整齐度。。同步推进洇缸管制作组装事情,,,,为碎石回填等发酵车间周全建成做好准备。。
在项目尊龙凯时团队全历程细腻化管控下,,,,现在发酵室东三跨发酵地缸埋置已完成80%,,,,预盘算原妄想提前8天实现阶段性目的。。别的,,,,装饰装修工序并行睁开,,,,墙面打磨、地面铺装与管线敷设细密配合,,,,坚持整体工程高效推进,,,,为6号酿酒车间具备单机调试条件涤讪了坚实基础。。
